![]()
【Please contact me by email to arrange a visit.】
核融合炉や加速器駆動型未臨界炉、海水淡水化、環境浄化を対象とする液体金属技術の研究を実施しています。
関心のある(学内外の)学部生や大学院生は個別にメールで連絡をください。お待ちしております!(対面とZOOM両方対応します。)
ラボに見学に来てくれれば、ラボの様子を学生から直接聞く事ができます!
kondou.m.fdb5(a)m.isct.ac.jp (a)は@にしてください。
Congratulations! Publication of an Article in Desalination (Elsevier) by Toranosuke Horikawa and Masatoshi Kondo
Good job! Ms. Kanaji participated in an ARIM training program on XRF and EPMA at Hokkaido University. Mr. Nakagawa participated in an ARIM training program on Raman spectroscopy and FTIR at Chitose Institute of Science and Technology.写真は打ち上げの様子です。
Japan Atomic Energy Commission, 内閣府原子力委員会の定例会議に出席し、加速器駆動型未臨界炉に係る研究活動について報告しました。Good Job!
加速器駆動型未臨界炉(ADS)等に係る取組について(東京科学大学 総合研究院 ゼロカーボンエネルギー研究所 准教授 近藤正聡氏)
Congratulations!ラボの大学院生のお祝いをしました。研究テーマである海をイメージしたケーキを制作しました。凄い美味しかったです。
GTIEのDEMO dayに参加して活動を報告しました!いけー 株式会社Lead accel、世界と未来のためにADSを実現するのだ!!
EX-Fusion社の松尾社長にラボにお越し頂き、特別セミナーをしてもらいました。レーザー技術と液体金属技術の融合により実現へ
ダイヤモンド・オンラインさまに掲載頂きました。素晴らしい記事をありがとうございます!
「核のごみ」問題を根底から覆す!毒性を数万年から300年に縮め、さらにエネルギーを生み出す「加速器駆動未臨界炉(ADS)」の正体とは?
近藤研のお花見@洗足池です。ちょっとタイミングがずれて葉桜になってしまったのですが、、

修士課程の4名と学士課程の1名が修了しました。おめでとうございます!
各種受賞のご報告です。
大宮馨さんが日本機械学会の三浦賞を受賞しました。
また、大宮馨さんが令和8年3月原子核工学コース修士課程修了 優秀学生表彰を受賞しました。おめでとうございます!
また、大宮馨さんが令和8年度3月期核友会賞を受賞しました。こちらも、おめでとうございます!
【リンクはこちら】レーザー核融合炉における燃料増殖シナリオの検討と高純度LiPb合金の合成に関する研究



大宮馨さんが日本原子力学会関東・甲越支部 第19回学生研究発表会 奨励賞を受賞しました。おめでとうございます!
レーザー核融合炉燃料増殖ブランケット用の高純度 LiPb の重水素溶解度測定。
場所:東京都市大学
液体金属を用いた海水淡水化の研究がテレビ東京のワールドビジネスサテライト(WBS)に登場しました。"未来を変える最先端技術に注目する「NEXTテック」。今回のテーマは「液体金属で資源を確保」です。歴史的な雨量の少なさで水不足が懸念される中、飲み水となる淡水に加えて豊富な金属資源も得ることができる、新たな技術が開発されています。"
【リンクはこちら】液体金属で資源を確保【WBS X NEXTテック】
PRESS RELEASE (Reformation of protective oxide layers on artificially abraded surfaces of FeCrAl alloy during 4000 h exposure in flowing lead-bismuth eutectic)
論文のプレスリリースをしました!液体鉛ビスマス合金流動場で自己修復する耐食性構造材料、原子力のゴミをエネルギーに変える加速器駆動型未臨界炉の実現に向けて前進
Corrosion Science, DOI:10.1016/j.corsci.2026.113646
【論文のリンクはこちら】Corrosion Science, DOI:10.1016/j.corsci.2026.113646
科学新聞社さまに掲載頂きました。4月17日号参●「加速器駆動型未臨界炉実現へ高耐食性と自己修復機能発揮」
電気新聞さまに掲載頂きました。3月10日号●「腐食抑える特性を確認」
We went snowboarding at Iwappara Ski Resort for our lab trip.
場所:岩原スキー場
ちょっと曇りでしたが、最高の気分転換になりました。
スキー場で食べるカツカレーは最高です。
Great job on your master's thesis presentation!
場所:東京科学大学 北1号館1F
当研究室の4名の学生(依馬さん、二見さん、大宮さん、吉野さん)が修士論文を発表しました。
令和8年3月修了 原子核工学コース 修士論文発表会プログラム
Great job on your bachelor's thesis presentation!
当研究室の1名の学生(西谷さん)が修士論文を発表しました。お疲れ様でした!
Congratulations! Best Outstanding Achievement Award of ARIM!
主催:文部科学省マテリアル先端リサーチインフラ(ARIM)
受賞名称:令和7年度「秀でた利用成果」の最優秀賞
題目:液体金属環境下における構造・機能材料の化学的共存性に関する研究
受賞者:近藤正聡(東京科学大学)
Well done on the marathon!
場所:東京科学大学大岡山キャンパス本館前
雨が直前にあがりました、それでも寒かったですが、皆さんナイスランです。文武両道で素晴らしい。
Great job on your doctor's thesis presentation!
Great job on your master's thesis presentation!
当研究室の西尾龍乃介さんが博士論文を発表しました。(最終試験も1/19日無事に終わりました。)
Experimental and numerical studies on MHD flow and control method in liquid metal breeder blanket of fusion reactors
(核融合炉液体金属増殖ブランケットにおけるMHD流れと制御方法に関する実験及び数値計算による研究)
近藤先生がLab to impact Vol.2: GX分野の研究者が拓く未来で優秀賞を受賞!!
主催:CIC Tokyo
受賞名称:Lab to impact Vol.2: GX分野の研究者が拓く未来 優秀賞
題目:世界の原子力のゴミを減容化する加速器駆動型未臨界炉(ADS)を実現
受賞者:近藤正聡(東京科学大学)

海水淡水化に関する国際シンポジウム(DESAL 2025)@米国フロリダ

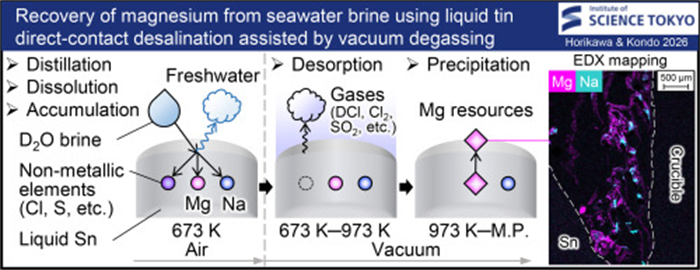

当ラボから堀川さんが参加・発表!
(1) Toranosuke Horikawa, Yuga Tonomura, Masanori Hara, Masatoshi Kondo, Desorption of gases from liquid metal tin used for desalination of seawater brine, International Conference on Desalination Science and Technology (DESAL 2025), P8.10.


当ラボの小池さんが国際原子力機関(IAEA:International Atomic Energy Agency)のインターンシップに3ヶ月間参加してきました!!
IAEAのインターンの場所は本部であるオーストリア、ウィーンでした。
核融合炉の国際会議の準備など、核融合関連に関する仕事をインターンを通して行われました!
IAEAのインターンシップ期間中に訪れたドイツ博物館で見た核融合炉の模型とアルプス山脈と湖の町Hallstattの写真です!

第16回核融合炉工学に関する国際シンポジウム(ISFNT-16)@米国テネシー
当ラボから佐藤と西谷が参加・発表!
(1) Yujin Nishiya, Masatoshi Kondo, Yota Koike, Kenshi Oono, Naoko Oono, Experimental study on chemical compatibility of 316L austenitic steel under tensile stress loadings in liquid Sn divertor, 16th International Symposiumu on Fusion Nuclear Technology (ISFNT-16), November 11th 2025(Poster), P2-022.
(2) Kotaro Sato, Yoshiki Kitamura, Masahiro Onoi, Masatoshi Kondo, Additively manufactured for liquid blanket systems, ISFNT-16, November 13th 2025(Poster), P3-017.
共同研究で行っている積層造形材の研究に関して日本経済新聞様に掲載いただきました。
核融合炉の耐久性克服へ、金属3Dプリンターの造形「期待できそう」
2025年9月修了の学生対象に原子核工学コースの修了式が開催されました
Seoさんが卒業!社会に飛び立ちました!

修士課程中間発表会が行われました!
西谷さんが学生ポスターセッションで優秀賞を受賞!!
主催:日本原子力学会
受賞名称:日本原子力学会学生ポスターセッション 優秀賞
題目:573 Kと773 Kの液体Sn中において応力を負荷された316Lオーステナイト鋼の化学的共存性に関する研究
受賞者:西谷祐人 (東京科学大学工学院機械系 学士課程4年生)

日本原子力学会2025年秋の大会@北九州国際会議場
当ラボから近藤先生とSeo、大宮、二見、佐藤、西谷が参加・発表!
(1) セオ ジョング, 近藤 正聡, Experimental study on recovery of values resources through direct CO2 conversion in liquid Sn-Al alloys, 日本原子力学会2025年秋の大会, 2025年9月10日(学生ポスターセッション)、2025年9月11日(一般口頭発表).
(2) 大宮 馨, 内海 幹太, 赤丸 悟士, 原 正憲, 松尾 一輝, 近藤 正聡. レーザー核融合炉燃料増殖ブランケット用の高純度LiPb合成に関する研究, 日本原子力学会2025年秋の大会, 2025年9月10日(一般口頭発表)、2025年9月11日(学生ポスターセッション).
(3) 二見 彰太, 近藤 正聡, 液体LiPbの燃料増殖材における静的圧力が316Lオーステナイト鋼の腐食特性に及ぼす影響, 日本原子力学会2025年秋の大会, 2025年9月11日(学生ポスターセッション).
(4) 佐藤 光汰朗, 北村 嘉規, 尾ノ井 正裕, 近藤 正聡, レーザー慣性閉じ込め核融合炉の液体ブランケット用FeCrAl合金積層造形材の開発研究, 日本原子力学会2025年秋の大会, 2025年9月10日(一般口頭発表)、2025年9月11日(学生ポスターセッション).
(5) 西谷 祐人, 近藤 正聡, 小池 陽太, 大野 健士, 大野 直子, 573Kと773Kの液体Sn中において応力を負荷された316Lオーステナイト鋼の化学的共存性に関する研究, 日本原子力学会2025年秋の大会, 2025年9月10日(一般口頭発表)、2025年9月11日(学生ポスターセッション).
(6) 長瀬 駿之介, 近藤 正聡, 液体金属錫中におけるタングステンの化学的共存性に関する研究, 日本原子力学会2025年春の大会, 日本原子力学会2025年秋の大会, 2025年9月10日(一般口頭発表).


西尾さんが日本原子力学会核融合部会で若手優秀賞を受賞!!
主催:日本原子力学会核融合部会
受賞名称:日本原子力学会第22回核融合工学部会賞 若手優秀賞
題目:核融合炉の液体金属ブランケットにおける電気絶縁性酸化被膜を用いたMHD圧力損失抑制に関する研究
受賞者:西尾龍乃介 (東京科学大学工学院機械系原子核工学コース 博士後期課程3年生)

共同研究で行っている積層造形材の研究に関して日経クロステック様に掲載いただきました。
核融合炉を3Dプリンターで造形、東京科学大学や金属技研が炉材を検証
北海道大学での文部科学省マテリアル先端リサーチインフラ令和7年度学生研修プログラム等に参加しました。
FE/SEM-AESやEPMA、XRFなどについて学びました。

Seoさんの修論発表後に打ち上げパーティを行いました!
暑い日が続いていますが、激熱のチゲ鍋とたこ焼きを食べました。

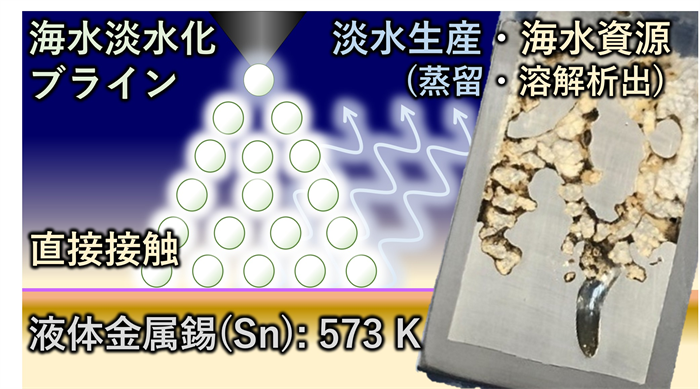

堀川さんの液体金属を応用した海水淡水化の研究が図書に掲載されました!
”未来を見通すビジネス教養 日本のすごい先端科学技術”

国会図書館に訪問してきました!
大宮さん、依馬さん、内海さん、西谷さんが発電設備の冷却システムの文献調査を行いました。

OB 武藤さんが物質・デバイス共同研究賞を受賞されました!
主催:物質・デバイス共同研究拠点
受賞名称:物質・デバイス共同研究賞
題目:核融合炉の液体金属ブランケットにおけるMHD圧力損失低減を目指したFeCrAl合金製円管内壁の酸化処理最適化に関する研究
受賞者:武藤龍平(東京工業大学、当時) 近藤正聡(東京科学大学) 遠藤敬史(北海道大学) 松尾保孝(北海道大学)

EX-Fusion様との共同研究拠点の活動として今年度の模型を制作しました。
今回は、液体ブランケット付きです。
内海さんらが3Dプリンターで制作して、私が色付けしました。

PRESS RELEASE (Liquid metal for seawater desalination)
Liquid metal technology for collection of metal resources fromseawater desalination brine and polluted groundwater
日本経済新聞様やマイナビニュースさま、gooニュースなどなど
Toranosuke Horikawa, Mahiro Masuda, Minho Oh, Masatoshi Kondo
Water reuse

Welcome party for Narimatsu san and Nishiya san
お花見形式の歓迎会をしました@洗足池。

Graduation ceremony of Nuclear Engineering Course
2025年3月修了の学生を対象に原子核工学コースの修了式が開催されました。
HUMAMさん、萩原さん、外村さんが修士課程を修了しました。おめでとうございます!
HUMAMが原子核工学コース優秀発表賞を受賞しました。
HUMAMさん、萩原さんが核友会賞を受賞しました。

日本原子力学会2025春の年会@オンライン開催
4名のスタッフが出席・発表!
大宮さんが学生ポスターセッションで最優秀賞を受賞!おめでとうございます。
北村さん、小池さんが学生ポスターセッションで優秀賞を受賞!おめでとうございます。
(1) 北村 嘉規, 瓦井 篤志, 近藤 正聡, 斎藤 滋, 大林 寛生. 流動鉛ビスマス中において自己修復したアルミリッチ保護性酸化被膜の密着性に関する研究, 日本原子力学会2025年春の大会, 2025年3月12日(学生ポスターセッション)、2025年3月13日(一般口頭発表).
(2) 小池 陽大, 萩原 想大, 近藤 正聡. 1173Kの鉛ビスマス環境下におけるODS FeCrAl合金の化学的挙動に関する研究, 日本原子力学会2025年春の大会, 2024\5年3月12日(学生ポスターセッション), 2025年3月13日(一般口頭発表).
(3) 大宮 馨, 城﨑 知至, 内海 幹大, 松尾 一輝, 近藤 正聡, トリチウム制限型燃料によるレーザー核融合炉の燃料増殖シナリオに関する研究, 日本原子力学会2025年春の大会, 2025年3月12日(学生ポスターセッション)、2025年3月13日(一般口頭発表).
(4) 二見 彰太, 近藤 正聡, 液体LiPbの凝固収縮過程がα-Al2O3被膜の剥離挙動に及ぼす影響, 日本原子力学会2025年春の大会, 2025年3月12日(学生ポスターセッション), 2025年3月13日(一般口頭発表).

第7回日本原子力学会材料部会 Best Figure賞
近藤正聡、萩原想大、鈴木啓太、Oh Minho、坂本 寛

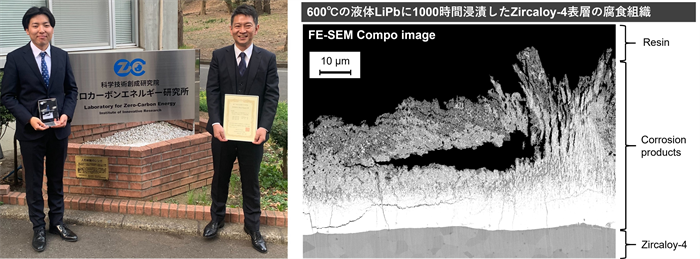

600℃の液体リチウム鉛合金中においてZircaloy-4が形成したワニ状腐食組織

Minecraft meets with laser inertial fusion reactor
渋谷QWSにてマインクラフト(ゲーム)を使用したイベント
レーザー核融合炉の建設に10名のプレイヤーと挑みました
北村さんは講師として、大宮さん、佐藤さんはプレイヤーとして参加してくれました。
見事に慣性(完成)

Interaqua seminar@Tokyo big sight
液体金属流体を用いた海水淡水化と有価資源の回収プロセスに関する研究
大勢の方に関心をもって頂けました。

PRESS RELEASE (核融合炉の先進液体金属ブランケットの実現に見通し)
600℃の液体燃料増殖材流動場に耐えるFeCrAl系酸化物分散強化合金の優れた耐食性
日本経済新聞様やマイナビニュースさま、Yahoo NEWS(INTERESTING ENGINEERING)などなど
Chemical and structural durability of α-Al2O3 and γ-LiAlO2 layers formed on ODS FeCrAl alloys in liquid lithium lead stirred flow
Masatoshi Kondo, Susumu Hatakeyama, Naoko Oono-Hori, Yoshiki Kitamura, Kan Sakamoto, Teruya Tanaka, Yoshimitsu Hishinuma
Corrosion Science
DOI:10.1016/j.corsci.2024.112459
Yahoo NEWS(INTERESTING ENGINEERING)

16th International Workshop on Spallation Materials Technology (IWSMT16)
(1) Yoshiki Kitamura, Atsushi Kawarai, Shigeru Saito, Hironari Obayashi, Masatoshi Kondo, Excellent corrosion resistance of self-healing Al-rich oxide layer on FeCrAl alloy in flowing lead bismuth eutectic, 16th International Workshop on Spallation Materials Technology, 2024年10月31日 (国際会議、口頭発表).
(2) Humam, Susumu Hatakeyama, Masatoshi Kondo, Study on Electromigration Effect in High-temperature Liquid Metal Pool, 16th International Workshop on Spallation Materials Technology, 2024年10月31日 (国際会議、口頭発表).

Mahjong with lab staffs@Jiyugaoka
院生らに、誘われて半荘。まー頭良いだけあって強い!今回は2着でした。雀荘初めての人がいまして、その方がトップでした。

PRESS RELEASE (核融合炉液体金属ブランケットの電磁ブレーキ効果の抑制へ
保護性α-Al2O3膜が異常酸化現象を克服
Growth of α-Al2O3 layer involving abnormal oxides in FeCrAl alloy tube fabricated by WEDM process and electrical insulating performance in fusion reactor blanket
Ryuhei Muto, Masatoshi Kondo, Takashi Endo, Ryunosuke Nishio, Teruya Tanaka
日本原子力学会2024年秋の大会@東北大学川内北キャンパス
私と4名のスタッフが参加・発表!
武藤さんが学生ポスターセッションで優秀賞を受賞!!
(1) 北村嘉規, 近藤正聡, ODS FeCrAl合金が形成するα-Al2O3被膜の密着強度に及ぼす温度サイクルの影響, 日本原子力学会2024年秋の大会, 2024年9月11日(学生ポスターセッション)、2024年9月12(一般口頭発表).
(2) 武藤 龍平, 遠堂 敬史, 近藤 正聡. ワイヤー放電加工を施したFeCrAl合金製円管内壁の異常酸化現象とその抑制方法に関する研究, 日本原子力学会2024年秋の大会, 2024年9月11日(学生ポスターセッション)、2024年9月12(一般口頭発表).
(3) Humam, Susumu Hatakeyama, Masatoshi Kondo, Metallurgical study on corrosion of 304 stainless steel accelerated by electromigration in liquid metal pool, 日本原子力学会2024年秋の大会, 2024年9月12日(学生ポスターセッション)、2024年9月12(一般口頭発表).
(4) 内海幹太, 大宮 馨, 近藤正聡, レーザー核融合炉用液体金属ブランケットの燃料増殖性能に関する検討, 日本原子力学会2024年秋の大会, 2024年9月12日(学生ポスターセッション)、2024年9月12(一般口頭発表).
(5) 近藤正聡、大宮 馨, 内海幹太, 城崎 知至, 森 芳孝, 松尾 一輝, レーザー核融合プロダクションリアクターの成立性に関する検討, 日本原子力学会2024年秋の大会, 2024年9月12(一般口頭発表).

Hanami party and Sobauchi party
外村さん企画の花見(4月11日)とそば打ちパーティー(5月1日)です。
花見は外でやりましたが最高でした。
そば打ちは、・・・結構おいしいお蕎麦が出来ました!

Atomic Energy Society Japan, Annual meeting 2024 (日本原子力学会2024年春の年会)
大宮さん(当時B4)と北村さん(当時D1)が学生ポスターセッションで奨励賞を受賞!すごい!おめでとうございます!

Atomic Energy Society Japan, Annual meeting 2024 (日本原子力学会2024年春の年会)
液体金属に関連して、EX-Fusion協働研究拠点の成果や科研費関連の成果など沢山発表しました。
学部生と大学院生が大活躍でした。写真は恒例の学生ポスターセッションの様子です。
私も、核融合工学部会の企画セッションにも参加しましたし、座長もこなしました。
お好み焼きもグリーンカレーもGOOD!

Graduation ceremony of Nuclear Engineering Course
2024年3月修了の学生を対象に原子核工学コースの修了式が開催されました。
堀川さんは半年間短縮して修士課程を修了し、博士課程へ進学です。
アリエルさん、小野塚さん、大野さんは社会に飛び立っていきました!
私がコース幹事として司会を務めました。
堀川さん、小野塚さんが原子核工学コース優秀発表賞を受賞しました。

アリエルさん、堀川さん、小野塚さんが核友会賞を受賞しました。

堀川さんが白星会原子核工学コース・ベストプレゼンテーション賞を受賞しました。

マラソン大会@東京工業大学
(近藤)は当日参加できませんでしたが、オリジナルユニフォームの提供をしました。

EX-Fusion Liquid Metal Collaborative Research Cluster
We started the collaboration with EX-Fusion inc. The signing ceremony was held in Tokyo Tech.

Press release and media appearance
他、様々なメディア様に掲載頂きました。
Ryunosuke, he is now studing in in Massachusetts Institute of Technology, MIT

論文掲載(Surface and Coatings Technology, Elsevier)
Excellent adhesion of protective α-Al2O3 layer formed on ODS FeCrAl alloys

Press release and media appearance
他、様々なメディア様に掲載頂きました。
論文掲載(Results in Optics, Elsevier)

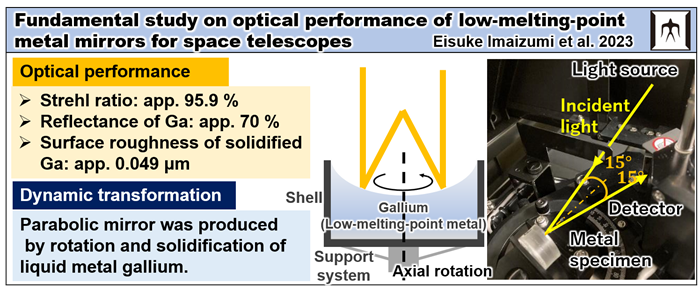

Fundamental study on optical performance of low-melting-point metal mirrors for space telescopes
自然科学研究機構分野融合型共同研究事業の補助を受けて、国立天文台(早野先生、松田先生)との異分野融合型共同研究として実施した成果です。

事業家の堀江貴文さんと対談(その1)
科研費の採択・挑戦的研究(萌芽)
第36回先端技術大賞
おめでとう!学士課程卒業、修士課程修了

原子核工学コース優秀学生表彰と核友会賞
優秀学生表彰(修士論文):西尾龍乃介さん, おめでとう!
核友会賞(修士論文賞):西尾龍乃介さん, おめでとう!
核友会賞(修士論文賞):北村嘉規さん, おめでとう!

西尾龍乃介さんが
東京工業大学白星会原子核工学コース・ベストプレゼンテーション賞と
日本機械学会三浦賞を受賞! 立派!!

日本原子力学会春の年会@東大で対面
北村さん(M2)、西尾さん(M2)、アリエルさん(M1)、大野さん(M1)、武藤さん(M1)が口頭発表
[1A01] FeCrAl-ODS合金の保護性酸化被膜形成挙動と密着強度に関する研究, *北村 嘉規1、大野 直子2、菱沼 良光3、近藤 正聡1 (1. 東工大、2. 横浜国大、3. 核融合研)
[1A04] APMT円管の内壁に形成されたα-Al2O3被膜によるMHD圧力損失低減の検討, *武藤 龍平1、西尾 龍乃介1、田中 照也2、近藤 正聡1 (1. 東工大、2. 核融合研)
[1A05] 核融合炉液体増殖ブランケットにおけるFeCrAl-ODS合金上のα-Al2O3被膜によるMHD圧力損失抑制効果に関する研究, *西尾 龍乃介1、田中 照也2、大野 直子3、近藤 正聡1 (1. 東工大、2. 核融合研、3. 横浜国大)
[2G04] 1173Kの液体LiPb環境下における316Lオーステナイト鋼の化学的共存性に関する研究, *大野 健士1、畑山 奨1、大野 直子2、近藤 正聡1 (1. 東工大、2. 横浜国大)
[2G03] Corrosion behavior of nickel bearing materials in molten salts FLiNaK and LiCl-KCl, *Ariel Christ Gaynellius1, Masatoshi Kondo1 (1. Tokyo Tech)
学生ポスターセッションで受賞! 北村さんが最優秀賞!!、西尾さんが奨励賞!!、アリエルさんが奨励賞!! 立派!!!

国際シンポジウムIZES@Tokyo Tech
ドイツのKITからミラー先生とアルフォンス先生がお越しになりました。
近藤と堀川が2件のオーラルプレゼンテーションを行いました。
B21-5 Novel Fiber Reinforced Concrete based on Liquid Metal Technology toward Resource Recycling Society
Masatoshi KONDO, Yuki Kano, Yoshiki Kitamura, Nobuhiro Chijiwa, Minho O
B31-1 Novel Seawater Desalination Technology based on Liquid Metal Fluid and Solar Thermal Energy
Toranosuke Horikawa, Masatoshi Kondo

JFE21世紀財団様、技術研究助成

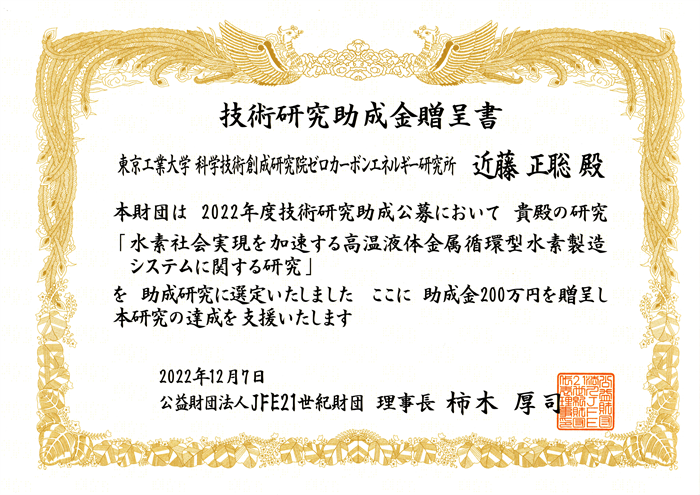

水素社会実現を加速する高温液体金属循環型水素製造システムに関する研究

サステイナブルマテリアル展へ参加(近藤、堀川)
液体金属流体を用いた海水淡水化と有価資源回収法

プレスリリース
液体金属スズで構造を保護する核融合炉機器の開発に見通し

Cover illustration of JSPF(表紙の絵)
Plasma and Fusion Researchに掲載された瓦井さんの論文のFig.2がプラ核学会誌の表紙になりました。
Self-Healing Behavior of Oxide Layer in Liquid Metal

Conglatulations! Research grant
宇宙環境や月面で運用する低融点金属反射鏡の可変機構と光学的特性に関する研究
ITC31
第22回環境技術学会年次大会
Congratulations! 堀川さん(M1)『プレゼンテーション賞』を受賞

マリンテックグランプリ2022
近藤が『旭有機材賞』と『最優秀賞』をダブル受賞しました!

日本原子力学会 2022年秋の大会
畑山さんが「773 K の液体鉛合金中における電流駆動腐食に関する研究」について発表しました!
正木さんが「不活性ガス環境下における固体増殖材と低放射化フェライト鋼のフレッチング腐食挙動に関する研究
」について発表しました!また、学生ポスターセッションにて『優秀ポスター賞』を受賞しました。Congratulations!

Congratulations! 超異分野学会 大阪大会 2022, ダイセル賞
堀川さんが「液体金属技術を応用した海水淡水化技術と有価資源回収」について発表し、ダイセル賞を受賞しました!

Congratulations! 第20回「流れの夢コンテスト」
「液体金属クラウン」を作ろう!小野塚さん、西尾さん、堀川さん、武藤さん、林田さんが日本機械学会関東支部賞を受賞!

お疲れさま^^特定課題研究発表会と原子核工学コース修士論文発表会と特定課題プロジェクト発表会
(8/3, 原子核工学コース修士論文発表会)瓦井さん、畑山さん、正木さんが発表
(8/4, 特定課題研究発表会)武藤さんが発表
(8/9, 特定課題プロジェクト発表会)堀川さんが発表

[Award] 第14回核融合エネルギー連合講演会:若手優秀発表賞
FeCrAl合金が形成するAl-rich酸化被膜による液体ブランケットのMHD圧⼒損失抑制効果に関する研究
西尾龍之介さん受賞! 研究室からは、正木、瓦井、北村、西尾、堀川が研究発表を行いました。 [Award] 令和三年度核融合炉工学共同研究優秀賞 核融合中性子源照射モジュールの液体金属伝熱媒体と鉄鋼材料の材料共存性に関する実験的研究 Toranosuke and Masatoshi Joined research-seeds matching events to introduce our liquid metal technologies 近藤正聡(6月3日):若手研究者の研究シーズマッチングイベント vol.2 (NEDO主催) 堀川虎之助(6月8日):2022年度第1回SSSマッチングワークショップ(東工大主催) Congratulations! 日本原子力学会2022年春の年会学生ポスターセッション 西尾さん:実験特別賞 核融合炉液体金属ブランケットにおけるFeCrAl合金酸化被膜のMHD圧力損失抑制に関する研究 北村さん:奨励賞 核融合炉内液体金属機器における積層造形材の適用性検討 (2)Al添加型積層造形材の耐食性について Congratulations 卒業・修了、各種受賞おめでとう! 嘉納さん:優秀学生表彰(優秀賞)、核友会賞 宮川さん:核友会賞 祝! NEDOの官民による若手研究者発掘支援事業<若サポ>に採択! 我々が挑戦する内容は海水の淡水化と有価資源の回収です世界中に水を、掘らない資源で豊かな社会を 祝! 日本原子力学会材料部会Best Figure賞 宮川、畑山、近藤らが受賞しました。おめでとう!!受賞した写真は、"FeCrAl-ODS合金の表面をスクラッチして現れた流れ星にかける願い" 祝! 日本原子力学会フェロー賞 宮川幸大さんが受賞しました。おめでとう!!タイトルは"液体錫を応用したエネルギー変換システムと材料共存性に関する研究" 祝! 修士2年生の中間発表 正木さん、畑山さん、瓦井さんが修士課程(9月修了予定)の中間発表をリモートで行いました。 PRESS RELEASE(祝!プレスリリース!!) 研究グループの最新の成果についてプレスリリースをしました。 900℃で機能する液体金属の合成法の開発とその腐食性に耐える構造材の発見 【各種メディアで紹介されました。】 Fabcross for エンジニアさま 2月25日TECH+ Yahoo newsさま、経済、3月7日 祝! 修士論文発表会 立派な発表でした。Good job!, Yuki, Yukihiro and Nanako 東京工業大学マネジメント人材育成プログラム 近藤が第1期生として修了しました!楽しかった。 Cleaning up our laboratory ! Good job everyone ! Winner of Best Student Presentation Award! Congratulations! Masaki !! We presented a lot of papers in the conferences Congratulations! おめでとう!! PITCH Founders Award of Sustainablility Challenge on Sep. 4, 2021 (Organized by School of Engineering,Tokyo Institute of Technology)
Congratulations! Eisuke(Leader), Haruya, Yoshiki, Yukihiro, Ryunosuke !! Congratulations! おめでとう!! 核融合炉工学共同研究優秀賞 近藤&保坂M1&佐藤さん(QST) 核融合中性子源照射モジュールの液体金属伝熱媒体と鉄鋼材料の材料共存性に関する実験的研究 コロナ禍でのリモート授賞式、表彰状をエアで受賞!! 左から近藤正聡(東工大)、保坂龍広(東工大院)、佐藤聡(QST) Article publication, おめでとう! サロン:オンライン座談会:産業界と“超”若者の意見交換会 〈私たちの未来はどうなる 高校生が作る未来マップ〉 Congratulations! おめでとう JSPF, 2020下半期の学会誌(7月~12月号)でもっとも多くダウンロードされた記事【第1位】 サロン:コロナ禍で核融合炉を学ぶ学生は何を思うのか コロナウイルス感染症に負けるな!核融合若手インフォーマルミーティング主催 Congraturations! Leo and Yukihiro They received awards for their research activities in AESJ 2021 annual meeting. New YouTube movie for liquid metal technologies is released soon They received awards for their research activities. Congraturations! Leo, Naoki, Tatsuhiro, and Katsuya Congraturations! Susumu!! Good Job, Reo!, Naoki! and Tatsuhiro !! 東北大学金属材料研究所の笠田研究室との合同ゼミを開催しました!懇親会で(リモートの)麻雀大会(第1回材融杯)も開催しました。 国立天文台との共同研究がスタート!液体金属は宇宙へ、そして天文学へ!! 祝! A-STEPトライアウト採択。共同研究先の企業とキックオフミーティングを行いました。 国際土岐カンファレンス(ITC29) 高橋尚希さんがBest Student Presentation Awardを受賞 卒業式!!近藤研の学部生2名が学士課程を早期卒業しました。そのまま、近藤研で大学院に進学します。 瓦井 篤志:液体鉛中におけるZrO2酸化被膜形成挙動のIn-situ電気化学インピーダンス計測に関する研究 畑山 奨: 様々なエネルギー変換システムへの拡張性を有する核融合炉液体ブランケットの材料共存性に関する研究 近藤研のM2の2名が修士課程の中間発表を行いました。 飯塚 怜雄:Detection of mass transfer in liquid metals by quartz crystal microbalance(QCM) 高橋 尚希: Fundamental study on fretting corrosion of various materials in solid breeder blanket 【論文公開】Plasma and Fusion Research (2020) Rapid communication Nanako Kawano, Yoshie, Tamai, Masatoshi KONDO, Excellent Corrosion Resistance of Tungsten Materials in liquid Tin, Volume 15, 1205068 (2020) http://www.jspf.or.jp/PFR/PFR_articles/pfr2020/pfr2020_15-1205068.html 【学士特定課題研究発表会】無事、終了!!コロナ禍でも頑張りました! 瓦井 篤志:液体鉛中におけるZrO2酸化被膜形成挙動のIn-situ電気化学インピーダンス計測に関する研究 畑山 奨: 様々なエネルギー変換システムへの拡張性を有する核融合炉液体ブランケットの材料共存性に関する研究 保坂 龍広:先進核融合中性子源における伝熱促材の料共存関す研究 京都大学 小西教授によるリモートセミナー「核融合ベンチャーの衝撃-新たなる希望と挑戦」 6月13日にニコ生風で開催決定。申し込みはQRコードからお願いします。 近藤・河野のプラ核学会誌サロン記事が7位にランクイン Publication of IAEA-TECDOC, Two papers in TECOC1911 and TECDOC1912 光産業創成大学院大学の森芳孝博士:レーザー核融合炉の研究開発と将来展望 2020年5月23日(金)にリモート(ZOOM)セミナーをニコ生風で開催しました。全国から59名の学生に参加してもらいました。写真は、ターゲットをレーザーがヒットしている背景に、沢山のコメントが流れているシーンです。 QST(原型炉設計合同特別チームリーダー)の坂本宜照博士:核融合エネルギー研究開発の現状と将来展望 2020年5月1日(金)にリモート(ZOOM)セミナーとして開催しました。全国から91名の学生に参加してもらいました。 J-PARKの佐々博士にリモートでご講演頂きます。 原子力発電所のゴミを加速器で減らす ー使用済核燃料の分離変換技術ー 研究室の歓迎会(4/15)とLHD計画共研(代表:大野先生(北大)の打ち上げ)をリモートで行いました。 左側が研究室のリモート歓迎会。右側がLHD計画共研(代表:大野先生(北大)の打ち上げ。 Logo of kondo lab.(Designed by nanako) 近藤研のロゴマークをコロナで在宅学習中の大学院生がデザインしてくれました。とても気に入っています!!。 祝) LHD共同研究採択(代表:北大 大野直子先生) ヘリカル核融合炉の液体金属冷却システムと共存するFeCrAl-ODS合金の技術開発 近藤研配属:Welcome to Kondo lab. 文部科学省学術調査官に就任しました。 Congratulations! Mr. Kano and Mr. Tsuboi for your graduation Final presentation by Ms. Anni from (ITB) and farewell party WS for FRONTIER TASK3@ORNL,USA and T-TAC@JPARK,JP フロンティアTASK3のWSをORNLで開催しました。(2020年1月27日28日、写真左) J-PARKで開催されたT-TACに委員として出席しました。(2020年2月6日7日、写真右) Happy new year and Lecture by Dr. Sato "Plan of Advanced Fusion Neutron Source A-FNS" Fusion Energy forum Year-end parties 祝)プラ核学会誌上半期ダウンロード第2位 ボードゲームの中の原型炉建設と研究者の多様性 御礼)核融合炉を完成させろ『シムフュージョン(SimFusion)』本格始動 文部科学省が新たに公開したサイト"Fusion Energy connect to the future-"で、ボードゲーム(シムフュージョン)が公開されました。ぜひご覧ください(ダウンロード形式)。 ソフトボールの練習 ソフトボール大会に向けてみんなで練習をしました。(残念ながら大会は雨のため中止になってしまいました。) Happy BD party for Ms. Tamai Table tennis with staffs Happy BD party Birthday party for Mr. Yuki and Mr. Amir
Cooking soba 第1回そば打ち大会をしました。結構おいしくできました。Mr. Amir from Egypt is good at cooking soba. サマーレクチャー2019 東工大付属科学技術高校(12名)を対象に短時間のレクチャーと実験デモをしました。
プラ核学会誌サロン記事掲載 自然科学研究機構サイトビジット2019(招待講演) 東工大の異分野融合研究紹介"資源循環型社会を実現する新しい建設材料に関する研究"
東工大のオープンキャンパス(B4坪井さん、M1高橋さん奮闘!今年も大勢のお客さんに恵まれました!!) 女子中高生夏の学校2019 (Gatewayのコーナーでボードゲームをちょっとだけ披露!近藤が午後から参加) ICONES2019, Banda Aceh, Indonesia, Keynote lecture: Forefront of liquid metal technologies for fusion reactor 新聞掲載, 鹿児島読売新聞7月26日朝刊, 資源循環型社会を実現する「易融金属繊維補強コンクリート」 Happy Birthday:誕生会でドッキリ大成功!! Our team was awarded by Prof. Masu (Dean of Tokyo Tech.). Research project is newly approved. Interdisciplinary Research:異分野融合研究支援 Photo taken in the award celemony (29/5/2019) Japan/U.S. joint research project "FRONTIER" is newly launched New staffs joined our lab. New publication Fusion Engineering and Design New staffs joined our lab. Website open ! T-TAC (核変換実験施設技術諮問委員会) Welcome Mr. Amir Tokyo Tech. Research Festival 2018に出席 ベストプレゼンテーションアワードを受賞 技術支援員 玉井芳恵さん着任! ロシアモスクワで開催されたISTC-NIKIET&23rd LFR-pSSCに出席 Japan-US Joint Research Project "Frontier" 平成30年度東京工業大学 科学技術創成研究院 先導原子力研究所 研究交流・発表 平成29年度 吉川允二核融合エネルギー奨励賞(受賞者紹介サイト公開) メディア掲載:日経産業新聞 朝刊

近藤はプログラム委員会兼実行委員会副委員長を担当しました。










2022/2/15






J. Plasma Fusion Res. Vol.97, No.6 (2021)365‐368
緊急特別企画リモートセミナーの開催報告
J. Plasma Fusion Res. Vol.96, No.9 (2020) 519 - 521




Plasma and Fusion Research, Volume 16, 1205015 (2021)
Novel Cleaning Methodologies for Specimens Tested in Liquid Metals
Susumu HATAKEYAMA, Naoko OONO, Takashi NOZAWA, Kan SAKAMOTO, Yoshie TAMAI and Masatoshi KONDO
Master thesis presentation
- Reo Iizuka:水晶振動子マイクロバランス法による液体金属環境下物質輸送現象に関する研究
Detection of mass transfer in liquid metals by quartz crystal microbalance
- Naoki Takahashi:核融合炉固体増殖材のフレッチングコロージョンに関する基礎的研究
Fundamental study on fretting corrosion in solid breeder blanket
Advanced independent research project
- Tatsuhiro Hosaka:先進核融合中性子源における伝熱促進材の材料共存性に関する研究
Material compatibility of thermal bonding fluid with reduced activation ferritic martensitic steel for development of advanced fusion neutron source
Independent research project
- Katsuya MURAKAMI: 形状制御性に優れた低融点金属鏡に関する研究
Fundamental study on performance of solid concave mirrors made of low melting point metals











非常に楽しみなプロジェクトになってきました。3月もORNLに行ってきます。











2019/7/26



資源循環型社会を実現する易融金属繊維補強コンクリートに関する研究
(Left)Asist. Prof. Minho O, (Center left) Assoc. Prof. Kondo, (Center) Prof. Masu, Dean of Tokyo Tech., (Center right) Prof. Watanabe, Vice Dean of Tokyo Tech., (Right) Assoc.Prof. Chijiwa
Reaction Dynamics at Interfaces in DEMO Divertor Systems and Irradiation Effects
Update of our members
Corrosion resistance of Al-rich steel and Al2O3 ceramic bulk in liquid Sn
Update of our members
核融合科学研究者人生体験型ボードゲーム !
2019/February/
(E-just, exchanging student)
SF映画技術実現化への挑戦・液体金属アーマーロボット
Abstract and Full Paper
Outline of Frontier project
革新的原子力システム実現を目指した液体金属研究のフロンティア
超高純度鉛リチウム合金の主成分が有する優位性の協奏的発現に関する研究
6ページ目 先端技術欄
核融合炉 安全性・効率高く 東工大、液体状の金属活用
オランダにて4月11日-13日に開催された
LFR-pSSC(鉛冷却炉に関する暫定運営委員会)に
近藤准教授が出席しました。
